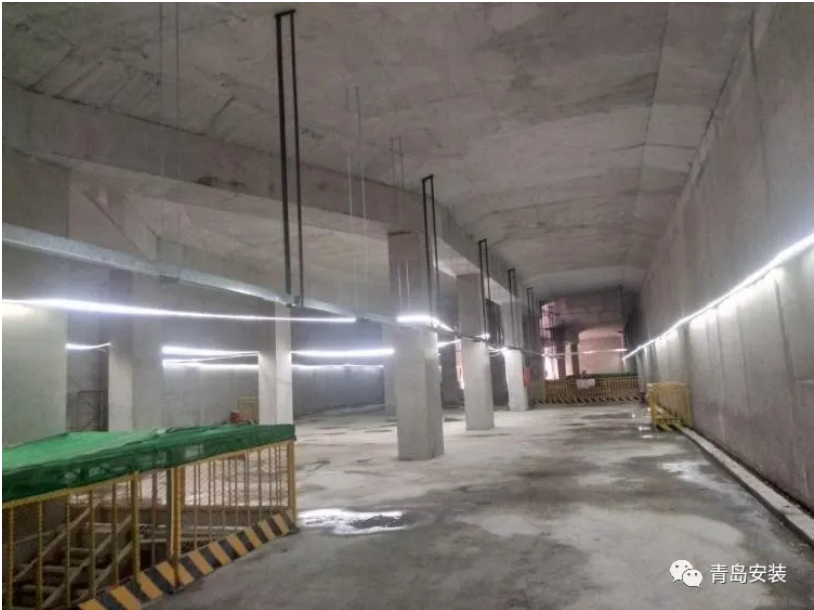

青島地鐵1號線
2月22日,青島地鐵1號線工程機電系統安裝施工七標段(興國路站、南嶺路站、遵義路站)順利復產復工。為保障項目安全及時的復產復工,項目部多途徑施力,建立由項目經理為組長的防疫小組,結合項目實際制定相應的疫情防預案和復工方案,建立工作臺賬。
此外,為了防控疫情,項目部提前對返崗員工進行線路公司、社區報備報審,對返崗員工建立員工健康臺賬,返崗員工“一人一檔”,提前對生產、生活、辦公區域進行全面消毒清理。項目部提前配備口罩、一次性防護手套、測溫儀、防護服等防護物品,期間市政處、線路公司、后方集團給予大力的支持和幫助。
項目部對返崗員工統一租住符合要求的酒店設置隔離室,每天對人員進行體溫測量、房間消毒。期間項目部下發“項目防疫手冊”“項目知識手冊”,利用項目工地的宣傳欄、公眾號等線上線下渠道,向員工宣傳防范常識,為安全復工、復產再次打好“預防針”,爭當線路公司的“防疫先鋒”、“復產標兵”,同時,廣泛呼吁項目員工樹立信心,時刻與線路公司同呼吸,共命運,克服困難,共度時艱。
供稿:六分公司 王正強
海灣化學項目復工
2月初,接青島海灣化學有限公司工程部通知,業主定于2020年4月1日開始進行全場性停車大檢修。我項目部負責施工的循環水站二期給排水工程,需在3月底完成DN1800埋地循環水管的安裝工作,全場停車后與一期循環水主管道碰頭,確保海灣化學公司的正常運行。
針對當前疫情防控任務依然嚴峻的現狀,項目部第一時間落實各班組施工人員假期行程及健康情況,組織符合條件的人員返廠復工。根據政府、業主、公司下發的各文件、通知,開展積極有效貼合實際的防控措施,每天落實復工人員的具體行程、有無接觸感染者、身體情況等具體信息,每天記錄施工人員的進出場信息并上報當?shù)卣蜆I(yè)主方面。并根據相關要求,準備N95口罩100個,84消毒液100KG,一次性醫用口罩500個,并制定項目防疫方案,職工宿舍每日使用84消毒液進行2次消毒,職工每天2次進行體溫測量,鼓勵員工減少外出、不參加聚餐等活動,嚴格控制與外界接觸,杜絕新冠肺炎的傳播。

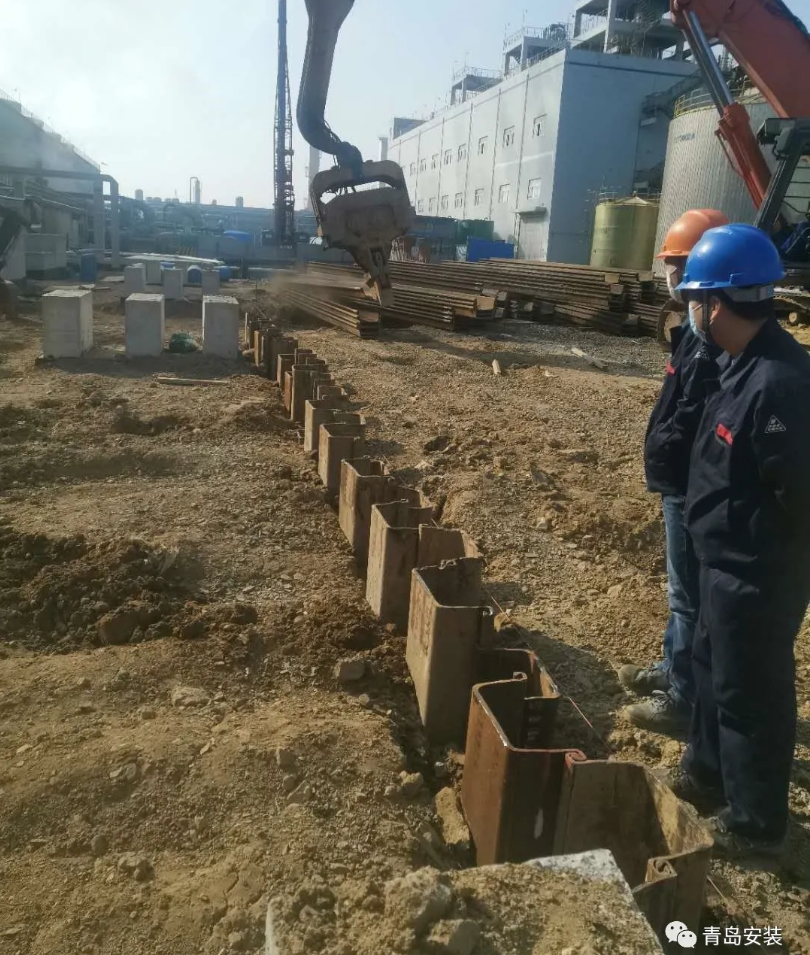

項目部于2月10日返回工程駐地,設定專門的隔離房,進行自我隔離觀察。觀察期間,積極聯系當?shù)卣蜆I(yè)主方落實復工程序及文件。2月17日,在青復工人員陸續返回工程駐地,項目部立即組織施工人員進行防疫及復工安全培訓,并組織相關考試。2月20日,項目部完成施工人員的復工及返廠手續,并于2月21日進場進行管道溝槽開挖前的準備工作,包括鋼板樁進場,管道溝槽放線,施工票證辦理等。
供稿:二分公司 韓永章
